平路基是道路工程中的基础环节,其施工质量直接影响后续路面结构的使用寿命和行车安全,平路基施工需结合设计要求、地质条件和现场环境,通过科学的技术手段确保路基的强度、稳定性和平整度,以下是平路基施工的关键技巧及注意事项。
施工前的准备工作
-
现场勘察与测量放样

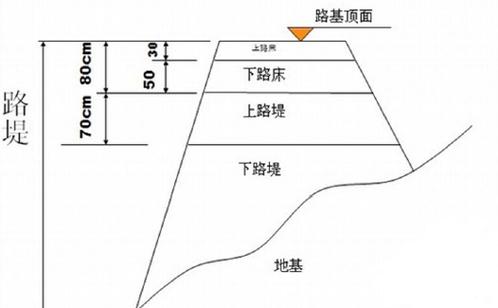

施工前需对沿线地形、地质、水文条件进行全面勘察,核对设计图纸中的标高、坡度等参数,使用全站仪或GPS进行测量放样,精确标出路基边界、中线及控制桩,每20米设置一个断面控制点,确保路基宽度、标高符合设计要求,需建立临时水准点,定期复核高程数据。
(图片来源网络,侵删) -
清表与基底处理
清除施工范围内的植被、腐殖土、淤泥等不合格填料,深度一般不小于30厘米,对于基底为软土地段,需采用换填砂砾、抛石挤淤或设置土工格栅等措施加固,确保基底承载力满足设计要求(通常不小于150kPa),基底清理完成后,需进行压实度检测,合格后方可进入下一道工序。
填料选择与质量控制
填料质量是路基施工的核心,需优先选用透水性好、稳定性强的砂砾土、碎石土等,严禁使用淤泥、冻土、含腐殖土的劣质填料,不同填料的性能指标如下表所示:
| 填料类型 | 液限(%) | 塑性指数 | 压实度要求(%) | 适用范围 |
|---|---|---|---|---|
| 砂砾土 | <28 | <9 | ≥96(路床) | 高填方路段、地下水位高区 |
| 碎石土 | <26 | <6 | ≥94(路堤) | 普通填方路段 |
| 低液限黏土 | <40 | <17 | ≥93(零填方) | 干燥地区次要道路 |
填料需分层摊铺,每层厚度控制在30厘米以内(采用重型压路机时可适当增加至40厘米),粒径不得超过层厚的2/3,每层填料摊铺后,应立即进行含水率检测,控制在最佳含水率±2%范围内,以确保压实效果。
压实工艺与质量控制
压实是路基施工的关键环节,需采用“先轻后重、先静后振、先慢后快”的原则,常用压实设备及适用条件如下:

- 轻型压路机(6-8吨):用于初平及边缘压实;
- 重型压路机(18-20吨):用于主体压实,碾压速度控制在4km/h以内;
- 冲击夯:用于构造物接头、边角等小型区域压实。
碾压时,横向重叠宽度不小于0.4米,纵向重叠不小于1.5米,每完成一层压实后,需采用灌砂法或环刀法检测压实度,路床区域压实度不小于96%,路堤区域不小于94%,不合格路段需重新碾压。
排水与边坡防护
路基排水需与路基施工同步进行,避免积水浸泡路基,在路基两侧设置临时排水沟,坡度不小于0.5%,确保雨水及时排出,对于高填方路段,需每3-4米设置一层平台,并采用植草、浆砌片石等方式进行边坡防护,防止水土流失。
特殊路段处理
- 桥涵台背回填:需采用透水性好的砂砾土分层填筑,每层厚度不超过15厘米,压实度不小于98%,并使用小型压实设备避免破坏结构物。
- 膨胀土路基:需掺入石灰或水泥进行改良,并设置封闭层,阻断水分侵入。
相关问答FAQs
Q1:路基施工中如何避免不均匀沉降?
A:避免不均匀沉降需注意三点:一是严格控制填料质量,避免混入软土、有机质;二是分层填筑并确保每层压实均匀,避免局部漏压;三是对于软土地基,需提前采用加固措施(如CFG桩、塑料排水板),并设置沉降观测点,定期监测数据,发现问题及时处理。
Q2:雨季施工时路基如何排水?
A:雨季施工需做好以下排水措施:一是开挖临时截水沟,拦截地表水;二是路基每层施工完成后设置不小于2%的横坡,便于表面排水;三是填料含水率过高时,采取翻晒或掺生石灰降低含水率;四是施工段落不宜过长,尽量做到“随填、随压、随防护”,避免雨水浸泡。
