在工程项目管理中,成本控制是决定项目盈亏与成败的核心环节,有效的成本控制并非单纯地压缩开支,而是通过系统性的规划、动态监控与精细化管理,实现资源的最优配置与价值最大化,掌握科学的控制技巧,能将预算偏差控制在合理范围内,保障项目在预定轨道上稳健运行。
成本控制的基石:全生命周期精细化规划

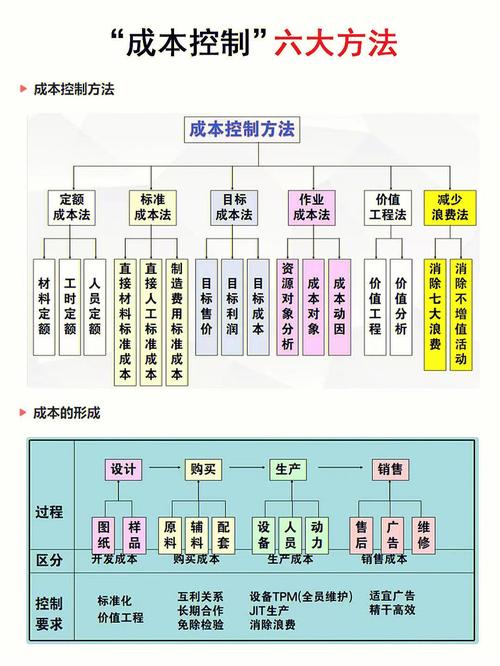

成本控制的首要技巧在于“谋定而后动”,即在项目启动前便进行全生命周期的精细化成本规划。

- 目标成本设定: 基于详尽的市场调研、历史数据分析和价值工程原理,设定具有挑战性且切实可行的目标成本,这需要成本工程师与设计、施工、采购团队深度协同,从源头锁定成本基准。
- WBS分解与责任分配: 将项目工作分解结构(WBS)与成本分解结构(CBS)紧密结合,把总成本目标逐层分解到每一个分部分项工程、甚至每一个工序,明确每一项成本的责任部门或个人,建立成本责任制,使“人人肩上有成本指标”。
- 动态预算编制: 采用滚动预算或弹性预算方法,根据项目进展和外部环境变化进行定期调整,使预算始终贴合项目实际,具备前瞻性和指导性。
过程控制的核心:动态监控与即时纠偏
规划落地依赖于过程的严格管控,现代工程成本控制已进入动态、实时监控阶段。
- 赢得值管理法(EVM)应用: EVM是集成范围、进度和成本绩效的经典方法,通过对比计划工作的预算成本(BCWS)、已完成工作的预算成本(BCWP)和已完成工作的实际成本(ACWP),可以精确计算出成本偏差(CV)和进度偏差(SV),从而早期预警问题。
- CV = BCWP - ACWP (CV<0表示成本超支)
- SV = BCWP - BCWS (SV<0表示进度落后)
- 数字化工具赋能: 利用BIM(建筑信息模型)技术进行碰撞检查、工程量自动计算和施工模拟,能在虚拟环境中提前发现设计冲突与浪费,减少施工阶段的变更与返工,结合云平台、物联网(IoT)和人工智能(AI)技术,可实现材料消耗、机械台班、人工工时的实时数据采集与分析,为决策提供即时数据支持。
- 供应链与采购优化: 建立战略供应商库,推行集中采购、框架协议和电子招标,利用规模效应降低材料设备成本,密切关注大宗材料的价格波动,运用期货等金融工具进行套期保值,规避价格风险。
关键领域控制技巧与最新实践
聚焦主要成本构成项,采用针对性措施能产生显著效益。

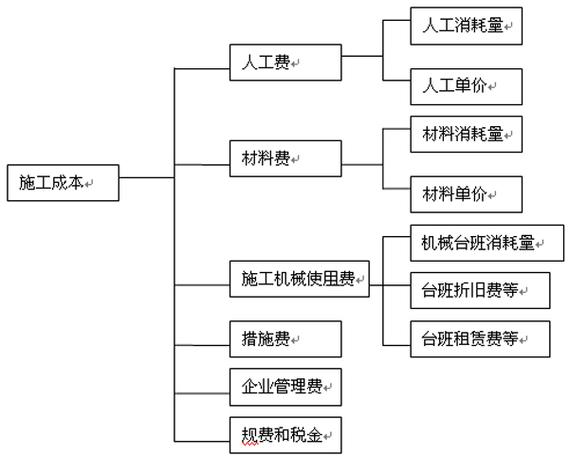

材料成本控制: 材料成本通常占工程总成本的50%-70%,除优化采购策略外,需加强现场管理:
- 精准算量与限额领料: 基于BIM模型输出精确材料清单,对施工班组实行限额领料制度,将损耗控制在定额范围内。
- 循环材料与绿色建材: 推广使用可周转的模板、脚手架和装配式构件,优先选用获得绿色认证的材料,虽然前期投入可能稍高,但能降低长期运营成本并可能获得政策补贴。
人工与机械成本控制:

- 科学组织与效率提升: 通过优化施工组织设计,减少工序衔接的等待时间,提高人员和机械的利用率,推广模块化、装配化施工,减少现场湿作业和用工量。
- 设备租赁与共享平台: 对于使用周期短的特种设备,优先考虑租赁而非购买,利用互联网设备共享平台,可以更灵活、经济地调配设备资源。
基于最新行业数据的成本洞察(2024年参考)
了解宏观行业成本变动趋势,是制定控制策略的重要依据,以下数据展示了近期部分关键成本要素的波动情况,这直接影响着成本预算的编制与风险储备金的设定。
| 成本要素类别 | 关键指标/代表材料 | 近期趋势与数据(截至2024年初) | 数据来源与说明 |
|---|---|---|---|
| 建筑材料 | 钢材(螺纹钢HRB400E Φ20mm) | 价格在3800-4200元/吨区间震荡,较2023年高点有所回落,但同比仍处中高位。 | 数据来源于上海钢联(Mysteel) 每日市场报价,反映全国主要市场均价。 |
| 水泥(P.O 42.5散装) | 全国均价约300-350元/吨,区域差异大,整体产能过剩但受环保、燃料成本支撑。 | 参考中国水泥网 行情数据中心发布的周期报告。 | |
| 人工成本 | 建筑工人日薪(技术工种) | 一线城市技术工人(如模板工、钢筋工)日薪普遍在350-500元,年均涨幅约5-8%。 | 综合住建部门 造价信息站发布的人工成本指数及市场调研。 |
| 机械使用 | 挖掘机(中型)租赁台班费 | 约1200-1800元/台班,具体价格因型号、地区、租赁时长波动,利用率是关键。 | 参考工程机械行业协会 数据及主流租赁平台(如众能联合)公开报价。 |
| 融资成本 | 企业中长期贷款利率 | 1年期LPR为45%,5年期以上LPR为95%(2024年2月),项目融资环境相对宽松。 | 数据来源于中国人民银行 官方发布的贷款市场报价利率。 |
注:以上数据为动态市场数据,仅供参考,在实际项目成本估算与控制中,务必查询项目所在地最新、最权威的造价信息。
面对表中的数据波动,成本控制者必须建立价格风险预警机制,在合同中明确调价条款,并合理设置应急费用。
构建成本控制的文化与制度保障
技术和方法最终需要人与制度来执行。

- 强化全员成本意识: 通过培训与激励,让每一位项目参与者都认识到成本控制的重要性,鼓励提出降本增效的合理化建议。
- 完善变更与签证管理: 建立严格的工程变更审批流程,评估每一项变更对成本与工期的影响,避免随意变更导致的成本失控。
- 注重竣工结算与后评价: 项目竣工后,及时、严谨地办理结算,锁定最终成本,进行项目后评价,分析成本偏差原因,提炼经验教训,形成知识库,为未来项目提供改进依据。
工程成本控制是一门平衡的艺术,需要在质量、工期、安全与成本之间寻求最佳平衡点,它不再仅仅是造价人员的职责,而是贯穿于项目决策、设计、采购、施工、运营全过程的协同管理,在数字化、智能化的浪潮下,积极拥抱新技术、新方法,同时夯实管理基础,培养全员成本文化,方能构建起坚不可摧的成本竞争优势,让每一个工程项目不仅在技术上成功,更在经济效益上获得丰收,未来的成本控制,必将是以数据为驱动、以价值创造为导向的精细化管理新阶段。
